一、工程概述
1、工程名称:凉州区并网光伏发电(甘肃境内)
2、总装机容量:100MW
3、工程范围:EPC总承包,涵盖设计、采购、施工、调试和光伏并网等工作。
4、设计单位:湖南湘能电力勘测设计有限公司
5、施工单位:湖南湘能电力强弱电实业有限公司
二、现场自然条件
1、太阳能资源:全年日照时数2700~3200 小时,日照率67%,年辐照量达到6277.11MJ/m2,总辐射量大。正常年份下,晴天290~300天,阴天55~65天;白天最长月份为6~7月,平均时长15小时30分,最短月份为1月、12月,日平均时长10小时30分。
2、地貌类型:细土平原区
3、地质结构:地层从上到下为素填土、卵石。
三、电站整体设计
1、采用分块发电,集中并网的设计方案,电站共100个1MWp光伏发电单元,每个发电单元设置一台110KVA /35KV变压器,10台35KV变压器在高压侧并联为1回电源进线,共计10回电源进线。
2、光伏电站建设一座110KV升压站,汇集上述联合光伏单元的10回35KV进线,再由110KV升压站出1回110KV线路接入330KV变。
3、系统采用分段连接、逐级汇流的方式进行设计,即在室外配置光伏阵列防雷智能汇流箱,室内配置直流防雷配电柜,每台逆变器配一面直流配电柜,每面直流配电柜配若干防雷汇流箱。
4、光伏电池组件全部采用多晶硅组件。安装方式采取固定支架安装;光伏逆变器与交直流屏集成在智能式变电站内。
5、方阵内低压电缆、通信电缆采用穿管后直埋。高压电缆采取标准规范要求直埋设计。
6、逆变系统输出电压经变压器升压为35KV电压等级,汇流后接入到35KV配电室,然后升压至110KV再经110KV变电站接入电网系统。
四、工程施工
1、总体施工程序
2、质量保证程序

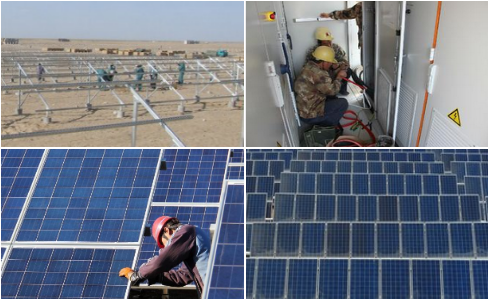

3、现场图片
五、并网接入
并网是大型光伏发电项目的重要环节,其中所需要准备的资料繁多,流程也是很复杂。不过湘能电力凭借多年的相关经验,以及和客户共同的努力,帮助客户顺利实现并网发电。
六、难点解决方案
开始招标阶段,客户就提出能有什么好的方案,缩减施工时间,早日实现并网发电。
其实一般从设计来说要明显缩短建设时间很难实现。在施工阶段无非就是多加人员,尽量做到多点同时施工,但是这样做就使整个工程的造价明显提高。要想在不提高成本的基础上实现工期的缩短,只有采用湘能电力自主研发的第五代集成式智能变电站,因为该变电站建设时间方面只有传统电站的1/4,能从根本上解决客户对施工时间的要求。
客户开始对这种变电站充满多方面的疑虑。后来通过沟通及带客户考察,客户完全认可此种新型变电站。
最后在实际施工中,由于采用新型变电站,在不提高客户预算成本的基础上大大提高施工进度,实现了客户早日并网发电的愿望。
